由我司承建的中国科学技术大学未来网络试验平台采购(一阶段)项目进入关键阶段,经过周密计划、详细部署,于9月18日晚18点未来网络试验设施项目机房搬迁工作正式启动。

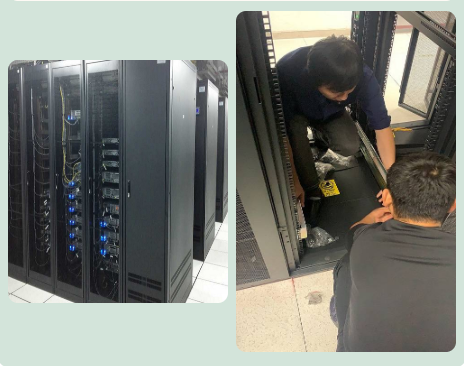

为科学、有序地推进机房搬迁,由技术总监亲自带队成立了搬迁项目组,制定了搬迁工作方案和应急预案,召开了未来网络试验设施项目机房搬迁工作会议,确定了搬迁责任人员。不论是搬迁前停止系统、备份业务数据、验证备份数据、关闭机房设备,还是拆除服务器、数据存储、交换机等设备,以及除尘、搬运、装机、上架、上电、系统启动、网络调试等,都严格按照搬迁方案组织实施。
为做好搬迁后的业务上线、系统测试验证工作,保证所有系统均能正常使用,项目组同事通力合作,在线联系,实时反馈,完成了虚拟化平台、云平台、业务编排器、门户网站等相关系统数据比对、恢复测试工作、业务上线。
在大家的团结协作下,9月20日凌晨2时机房搬迁工作顺利完成,所有设备于新机房重新上线,试验业务提前32小时恢复,向圆满完成未来网络试验设施项目迈出了坚实的一步。
